600块4个小时全套_附近一百元三个小时_附近300元快餐不限次数二维码

您好,欢迎来到安徽建工公路桥梁建设集团有限公司官方网站! 今天是: 天气:

延吴高速LJ-22标基本实现业主6月份阶段目标

发布时间:2012年06月12日浏览:2263来源:延吴高速LJ-22标作者:周耀飞

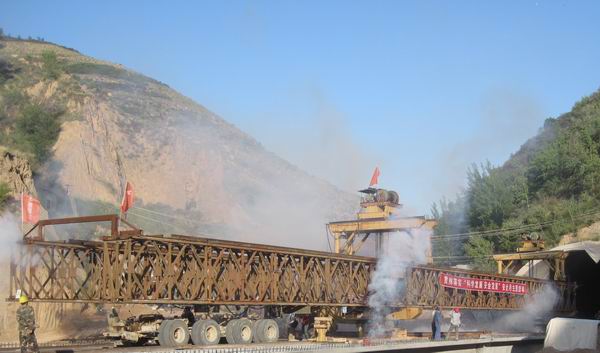

611下午600点,架桥机在小木界杨青川1#大桥准确落下最后一片30米箱梁。至此,延吴高速LJ-22标从小木界1#大桥到李拜寺大桥右线梁板安装基本架设完成,标志着该项目桥梁工程基本实现了业主所要求的6月底右幅贯通的阶段目标。

延吴高速LJ-22标施工环境极其复杂,因山地条件的限制,该项目利用三段路基建了三个预制场,但仍解决不了存梁的实际困难。在此条件下,要满足施工要求,必须采取预制安装同时作业,并确保每天至少4片梁板的顺利安装。该项目在这一工序衔接上精心组织,合理安排,各施工队通力协作,确保了梁板预制和安装的有序进行。

为了全面完成业主要求的6月底右幅贯通的阶段目标任务,LJ-22标积极合理配置人力并加大机械设备投入。在原有一台架桥机的基础上,又新增一台架桥机同时作业。为不影响右幅梁板的安装工作,必须加快下部结构施工进度。项目部合理增加劳务施工队伍和吊车数量,并与下部结构劳务队伍签订责任状,把工作成效与奖励挂钩,仅用了2个月时间就完成了右幅下部结构施工,为确保右幅梁板架设完成打下了坚实基础。



沙颍河06标组织观看安全生产警示教育片
延吴高速LJ-22标再获业主嘉奖
