【路桥“竞”行时】马鞍山S247(围乌路)改建01标:牢记嘱托勇奋进 攻坚克难筑坦途

发布时间:2021年09月08日浏览:3329来源:道路分公司作者:管伟杰

  习近平总书记在安徽考察时作出“把马鞍山打造成长三角‘白菜心’”的重要指示,将该市的发展层次、发展要求、发展定位提升到前所未有的高度。一年来,安徽路桥深入贯彻落实习近平总书记考察安徽重要讲话指示精神,深度参与到马鞍山市城市发展质量提升建设中来,紧扣一体化和高质量两个关键词,参与建设了马鞍山市多个重点工程,为助力马鞍山市融入长三角一体化发展取得更大成效贡献了安徽路桥力量。

  S247(围乌路)改建工程是马鞍山市加快推进宁马一体化、等高对接南京都市圈的一个重要项目支撑,项目开工建设标志着该市全面融入长三角一体化发展迈上新台阶。公司承建的S247(围乌路)改建01标去年11月开钻第一根桩基,从深冬启程,走过了暖春盛夏,扛住疫情、台风、高温的挑战,全力打造马鞍山市宁马一体化“快速通道”。

稳中提速 科学统筹促攻坚

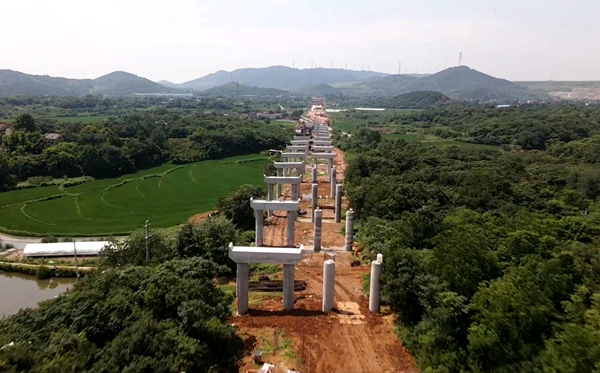

  S247(围乌路)改建工程01标沿线有7座矿厂,丘陵地貌高低起伏,河道、铁路、高速交织……在矿区筑造大道坦途绝非易事。项目团队自进场以来,科学统筹,3段路基和6座桥梁明确工区划分,让全线管理主次有序,任务清晰,多点施工,全面推进,项目工程建设高效进行。

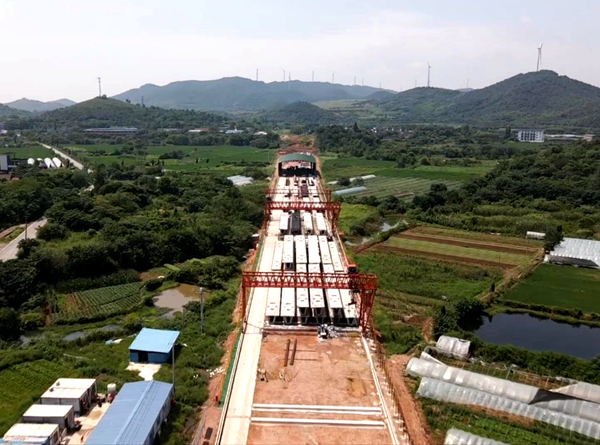

  地形陡峭、地质复杂、运输施工难,就要提前计划,把握时机,以未雨绸缪的紧迫感宁快1分,不等1秒。梁场的建设与生产是2座大桥、4座中桥工期控制的关键,项目紧抓春夏黄金时间,统筹安排梁场施工顺序和进度目标。利用晴好天气的优势,全力落实箱梁预制区台座、水沟、喷淋设施,完成门吊基础施工,为首片箱梁施工提供充足条件。梁板预制大干期正逢盛夏,管理人员吃住在梁场,施工队伍轮班工作,“晴天抢着干、雨天巧妙干、晚上挑灯干”,保证2天预制3片梁板不减速。经过奋战,首件35米箱梁在6月初圆满完成浇筑。目前,项目已完成56片箱梁,4个存梁区利用率达100%。

  攻坚既是对耐力和勇气的考验,也是协调与配合的艺术。横亘在路基二队标段上的大黄山,50多米高的高山陡坡带来挖方和高边坡防护的双重挑战。项目合理配置各工序、工种,安排挖方和框架梁队伍灵活交替施工,确保土石方往下开挖一立方,框架梁就往边坡浇筑一立方。历经240天的昼夜奋战,参建者们以愚公移山般的坚韧与沉稳,成功实现“逢山开路”的建设目标。

战疫抗台 提质保安强管理

  工期管理上突出“稳”,生产任务中突出“快”,安全与质量重视“优”。项目建设在稳步推进的同时,积极开展“学党史、办实事、筑安全、促生产”主题活动,落实安全管理各项举措,紧盯每一根立柱、每一片梁、每一段管涵的质量提升。

  项目将打造安心品质工程作为始终如一的追求。进入7月份,新冠疫情反复,台风“烟花”接踵而至,项目团队用精细化与专业化严肃应对“考题”,确保安全有序无憾。接到疫情讯息后,项目第一时间成立防疫指挥小组,半天时间建立了项目部和各工区的疫情检测点,编排值班人员,第一时间完成了管理团队和施工班组人员的核酸检测,同时对全员疫苗接种情况进行核查,做到应检尽检,应种尽种。台风过境期间,项目持续强化现场管理,项目负责人带头、各工区管理人员协同,每天顶风冒雨,检查龙门吊、板房、水泥罐、室外物资固定,监督旋挖钻、吊车等机械收臂收腿,对出现安全质量防控不到位的加重处罚,以动真碰硬的行动倒逼责任落实。

党建引领 学思践悟砺芳华

  项目紧密结合集团、公司劳动竞赛部署,努力用高质量党建引领推动高质量工程建设。作为一支平均年龄不到30岁的年轻队伍,项目团队在漫长的攻坚战中学习、磨合,在项目建设过程中加强思想引导,形成了全员勇担当、讲奉献的干事创业氛围。

  项目党小组积极在激发青年职工奋斗活力上找方法、寻措施。积极按照党史学习教育要求,组织党史学习研讨,通过 “学习强国”APP、“一起学党史”网上答题对战,联合当地社区在和县革命烈士纪念馆举行“明初心使命,传红色薪火”爱国主义教育活动等,不断创新形式形成竞学、齐学的良好氛围,帮助项目青年职工形成良好的事业观,成为“立大志、明大德、成大才、担大任”的时代新人。学思离不开践悟。项目在大干期间,成立了青年突击队,团员青年深入一线,心往一处想,劲往一处使。“常合高速分离立交地质坚硬,正常2小时能完成1个桩的开钻,现在可能要4、5天。”从拂晓到深夜,桥梁技术员吴庆伟仿佛与常和立交桥、K16中桥的施工现场融为了一体,盯着放样、下钢筋笼、浇筑的全套环节。8月底,顺利完成常合桥主墩全幅桩基、K16+743中桥全部桩基施工。“越是难啃的骨头,越要沉得住气,静得下心,拼得上劲。”项目副经理胡俊峰每天在全线数地辗转,解决了多处征迁改道以及杆线问题,为施工节点的按时保质完成奠定了条件。

  大道至简始于行,一段段平整的路基工作面、一排排笔直的墩柱,一片片坚实的梁板从无到有。S247项目全体职工正以坚不可摧的韧性,知重负重,一步一个脚印,向宁马一体“快速通道”建成落地的美好愿景奋勇前进。
