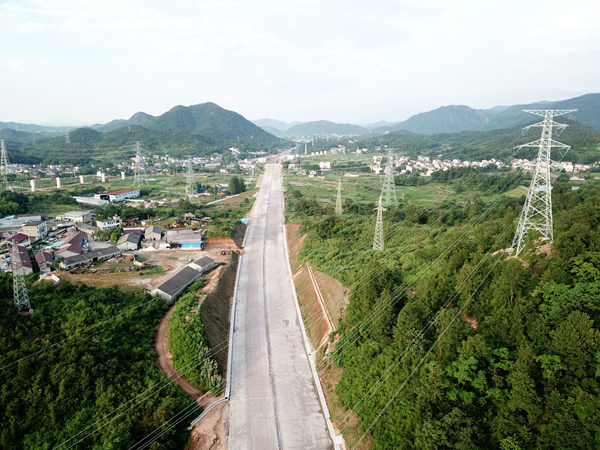

G318池州至殷汇段改建工程是池州市重点工程建设项目之一。劳动竞赛开展以来,G318池殷改建01标全体参建人员迎战酷暑高温天气,抢抓有利施工时机,持续掀起施工热潮,高效推进工程建设,提前进入沥青施工阶段。1-8月,项目完成产值6633.5万元,完成比例达127.3%。
合力攻坚 破制约 开好局
今年6月,受连日降雨影响,当地水位暴涨。G318池殷改建01标施工现场钢结构支架平台密布,如果河流有大的障碍物冲入,平台就会面临冲倒的风险。面对汛情,项目制定汛期值班表,实施“一领导一部长一职工”24小时值班制,及时掌握现场水位,并开展河道疏浚工作,对沿线河道水系进行全面清理,提升排洪能力,保障了项目顺利度汛。

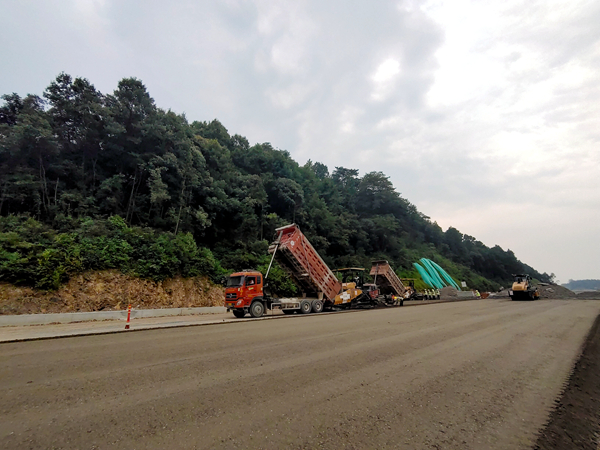

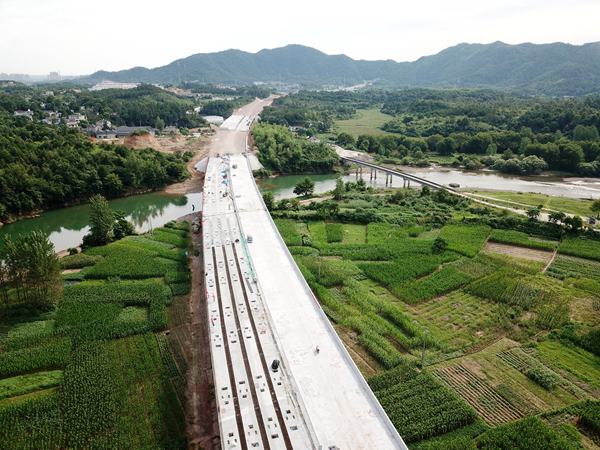

为抢回失去的工期,项目提出“攻坚克难、难中求快、快中保质”的管理思路,将制定的月度施工计划,细化分解到每周,具体环节责任到人。同时采用节点控制法进行进度管理,周而复始地进行循环控制,一旦节点滞后,便在下个节点调整部署,通过增加设备、人员等方式抢回节点工期。当前,隧道附属工程施工进入尾声,路基交验全部完成。
锻造品质 抓重点 树亮点
作为池州市在建线路最长、施工体量最大的路网项目,G318坚持高标准定位,坚定朝着“打造新时代美丽公路新典范”建设目标前进。参建团队对标对表,在工程管理、施工细节上下足“绣花功夫”,抓住重点、克服难点,坚持以点带面,强化整体推进,切实推进工程质量、形象双提升。
通过成立党员、技术能手参与的QC创新小组,探索新工艺、新技术、新设备、新材料的应用。积极开展钢筋加工比武、焊接技术大赛、最美班组评选、师带徒仪式等活动,项目团队学技术、练本领的氛围蔚然成风,实体质量得到充分保障,有效实现了项目管理的降本增效。开工以来,项目累计完成科研课题3项、合理化建议3项,其中申报的《提高隧道初期支护喷射混凝土合格率》课题先后荣获全国市政工程建设优秀质量管理小组二等奖、省市政工程建设优秀QC小组一等奖等殊荣。
党建引领 敢担当 勇争先
2021年,是中国共产党成立100周年。项目党支部紧紧围绕通车总体目标,高点定位、砥砺奋进,深入开展党史学习教育。结合劳动竞赛和项目生产实际,项目党支部积极组织开展“学党史、办实事、保通车”的主题实践活动,激发参建员工家国情怀与奋斗初心,凝聚起干事创业的强大合力。在着力推进实体工程建设的同时,项目党支部还注重激励和凝聚参建队伍的思想和精神动力,达到“锻炼一批人,提升一批人,成就一批人”的目的。为打赢这场“年度通车”攻坚战,项目党支部抓好党员先锋队、青年突击队等载体建设,使党建工作有效融入施工生产各个环节,添加强劲的红色动力。坚持在重难点工程现场开展“一线党旗红”、岗位技能比武等活动,激励党员在建设一线、技术攻坚、应急抢险任务中发挥“主心骨”作用。
一路风尘一路歌。G318项目员工矢志不渝,以自己的智慧与汗水换来了工程建设的日新月异。八月骄阳如火,建设如火如荼,G318项目正加大设备和人力投入,全力以赴推进工程建设稳步向往,用心用情用力描绘着“打造美丽公路,铸就平安品质”的新蓝图,为加快建设经济强、百姓富、生态美的新阶段现代化“三优池州”贡献着安徽路桥力量。
