8月下旬以来,明巢高速05标再次吹响劳动竞赛冲刺号角,紧盯全年产值目标,掀起大干快上施工热潮。9月份,累计完成产值2200余万元,完成月度计划的125%。
科学组织 保障路基施工

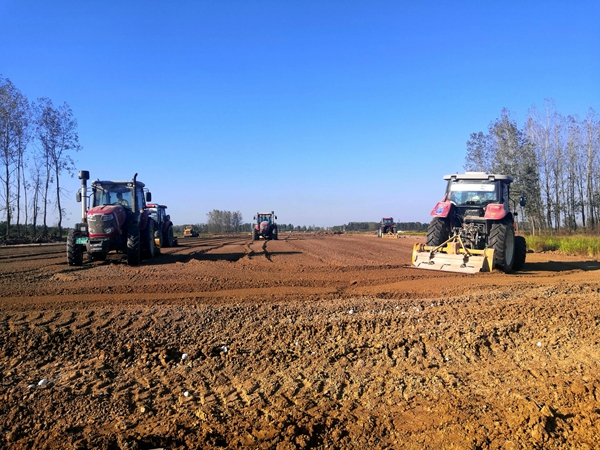

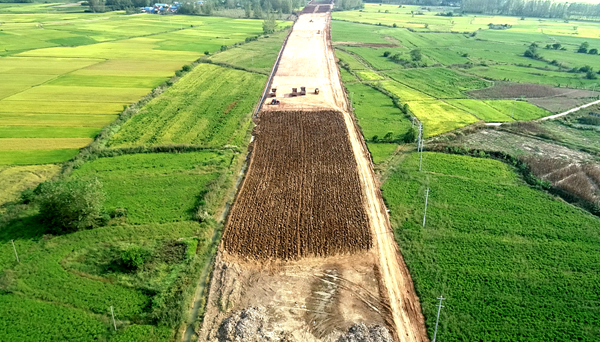

面对全线便道不通,施工点有限等瓶颈,项目及时召开调度会,加大机械设备投入。8月份以来,累计增加挖机、压路机等大型机械设备80余台,优先保证打通软基、桥梁桩基施工便道,保障小型结构物施工。项目部建立“周调度、周通报”制度,每周日晚召开调度会,下达周计划,根据施工实际及时配置资源。在各方的共同努力下,项目在明巢高速滁州段率先完成便道贯通的任务,全面铺开全线12公里路基施工。
创造条件 抢抓桩基施工

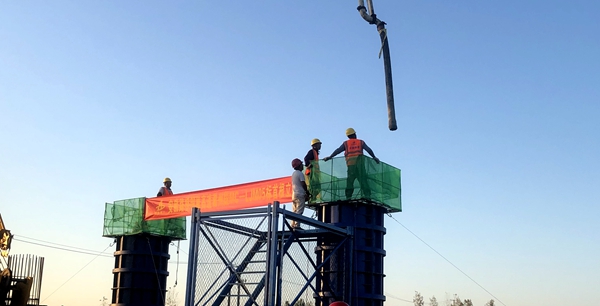

池河大桥作为项目控制性工程,桥梁全长550米,原定计划搭设漫水桥作为便桥。受7月份连续强降雨影响,池河水位全面上涨,无法进行漫水桥施工,且河两岸均为软基,对桩基施工影响极大。项目及时调整思路,创造条件,调集路基队伍抢修池河大桥段便道,从两头向中间推进,借助部分村村通公路,有效保障了施工机械和罐车通行。为确保钢筋笼制作进度,对桩径和桩长一致的部分优先施工。截至10月10日,池河大桥施工已累计完成93%,目前已转入桥梁承台及墩柱施工阶段。
党建引领 强化组织保障
项目坚持将党建与生产相结合,党旗始终飘扬在一线。党支部始终将人才培养作为重要工作。针对很多新员工第一次接触桥梁路基施工的现状,多次组织学习路基桥梁施工技术知识,并邀请路基、桥梁专家召开讲座,有针对性的提高能力与水平。同时,根据党员岗位分布,设置多个党员先锋岗,划分党员责任区,党员团结带领全体员工攻坚克难,有效解决了生产协调、地方矛盾、物资紧缺等问题,保障了劳动竞赛的顺利推进。
